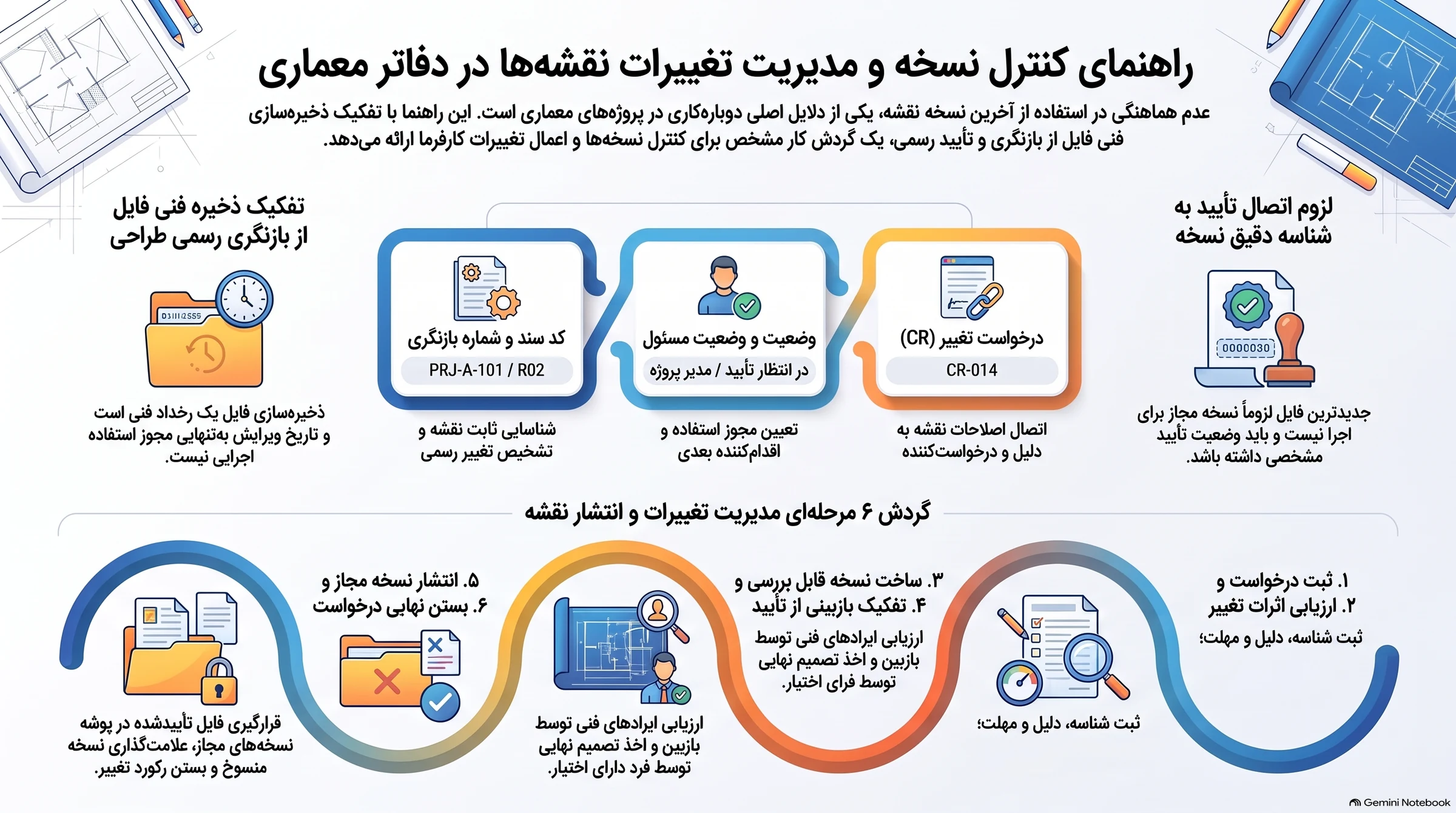

کنترل نسخه نقشهها زمانی اهمیتش را نشان میدهد که طراح، مدیر پروژه و کارفرما همزمان درباره یک فایل صحبت میکنند، اما هرکدام نسخه متفاوتی را باز کردهاند. راهحل از انتخاب نرمافزار شروع نمیشود؛ باید معلوم باشد کدام نسخه برای بررسی است، چه کسی اجازه تأیید دارد و آخرین نسخه مجاز برای تحویل کجاست. این راهنما یک الگوی پیشنهادی برای دفتر معماری ارائه میکند که میتوان آن را ابتدا در یک پروژه آزمایشی اجرا کرد.
نسخه فایل با تأیید نقشه چه تفاوتی دارد؟
ذخیره یا بارگذاری دوباره فایل، یک رخداد فنی است. بازنگری نقشه، تغییر مشخص در محتوای طراحی است. تأیید هم تصمیم یک فرد دارای اختیار درباره همان بازنگری است. ممکن است فایل چند بار ذخیره شود، اما هنوز برای ارسال به کارفرما آماده نباشد. بنابراین تاریخ آخرین ویرایش بهتنهایی نباید تعیین کند تیم اجرایی از کدام نقشه استفاده کند.
در ابزارهایی مثل بخش Reviews در Autodesk Docs، نقش بازبین و تأییدکننده از هم مشخص میشود. همین منطق را میتوان در مقیاس کوچک با مخزن فایل، فرم ثبت تغییر و فهرست وضعیتها پیاده کرد؛ انتخاب ابزار باید بعد از روشنشدن مسئولیتها باشد.
حداقل اطلاعاتی که برای هر نقشه لازم است
| فیلد | کاربرد در گردش کار | نمونه فرضی |
|---|---|---|
| کد سند | شناسه ثابت نقشه در طول پروژه | PRJ-A-101 |
| شماره بازنگری | تشخیص تغییر رسمی محتوای نقشه | R02 |
| وضعیت | تعیین مجوز استفاده از نسخه | در انتظار تأیید |
| مسئول و بازبین | مشخصکردن اقدام بعدی | طراح مسئول / مدیر پروژه |
| درخواست تغییر | اتصال اصلاح به دلیل و درخواستکننده | CR-014 |
| تاریخ و مرجع تأیید | قابل پیگیریکردن تصمیم | رکورد تأیید در سامانه |
| مقصد انتشار | جلوگیری از استفاده از فایل کاری | پوشه نسخههای مجاز |
این کدها استاندارد اجباری یا نسخه مناسب همه دفترها نیستند. دفتر باید یک قرارداد کوتاه برای نامگذاری بنویسد و روی چند نقشه واقعی خودش آزمایش کند. اگر نام فایل بسیار طولانی شود یا اعضا معنای کدها را ندانند، اتوماسیون هم بر پایه اطلاعات نامنظم کار خواهد کرد.

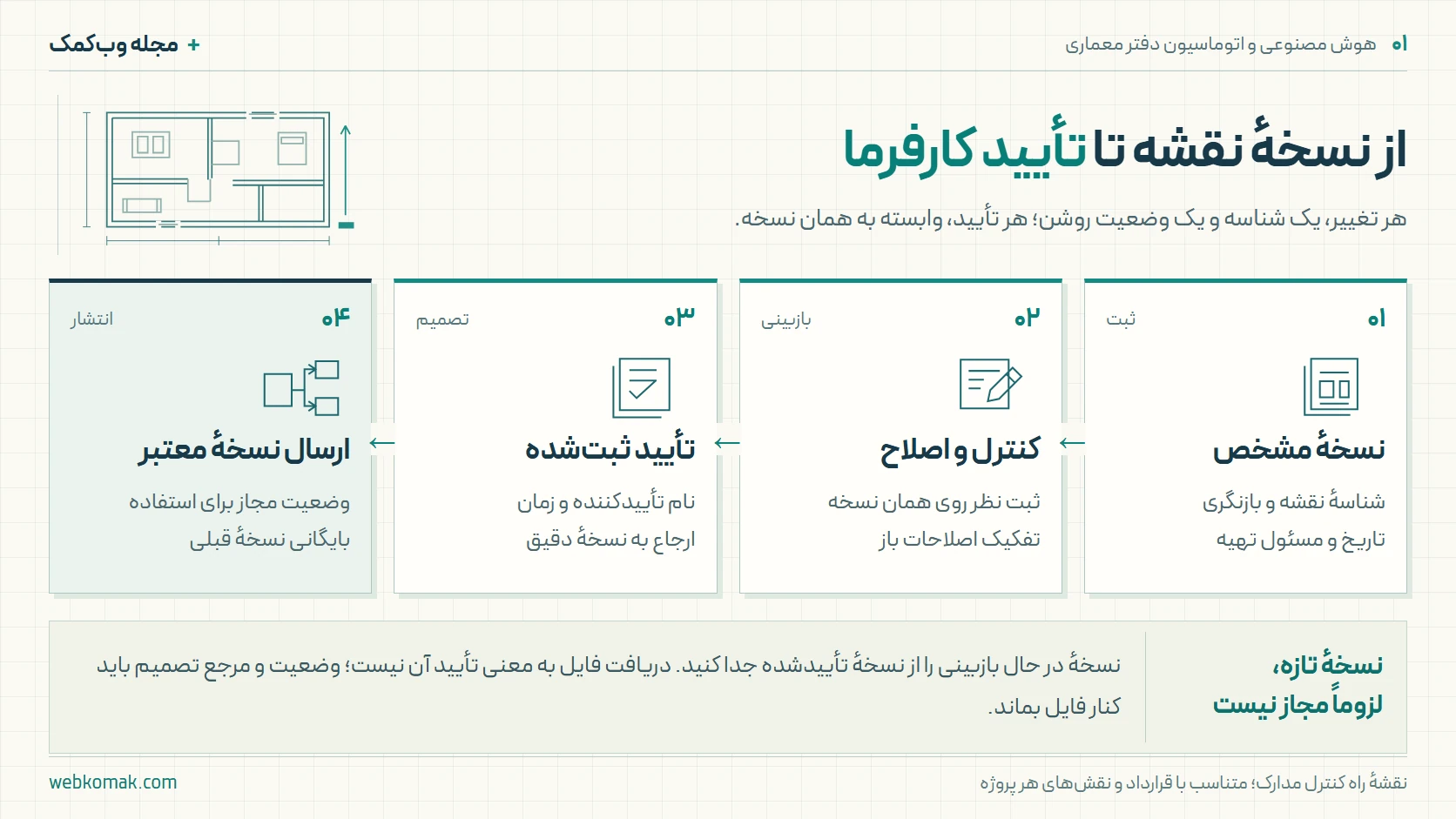

گردش پیشنهادی ثبت تا انتشار تغییر
- درخواست را ثبت کنید: موضوع، دلیل، درخواستکننده، نقشههای درگیر و مهلت پاسخ در یک رکورد قرار بگیرد. پیام شفاهی یا پیامرسان میتواند ورودی باشد، اما باید به این رکورد متصل شود.
- اثر تغییر را بررسی کنید: مدیر پروژه مشخص کند اصلاح فقط ظاهری است یا روی نقشههای دیگر، زمان طراحی و تعهدات تحویل اثر دارد. تصمیم درباره تغییر دامنه کار جداگانه ثبت شود.
- نسخه قابل بررسی بسازید: طراح نسخه تازه را با شرح کوتاه تغییر ارائه کند. نسخه قبلی نگه داشته شود و فایل جدید بیتوضیح جای آن را نگیرد.
- بازبینی و تأیید را جدا کنید: بازبین ایرادهای فنی را اعلام کند و شخص دارای اختیار درباره ارسال یا پذیرش تصمیم بگیرد. برگشت برای اصلاح هم باید وضعیت مشخص داشته باشد.
- نسخه مجاز را منتشر کنید: فقط نسخه تأییدشده در محل تحویل قرار بگیرد. دریافتکنندگان، تاریخ ارسال و هدف ارسال ثبت شوند؛ نسخه منسوخ برای استفاده روزمره علامت بخورد.
- درخواست را ببندید: رکورد تغییر به نقشههای اصلاحشده و نتیجه تأیید وصل شود. بستهشدن درخواست یعنی نتیجه مشخص شده است، نه صرفاً اینکه فایل ارسال شده باشد.

مثال فرضی: تغییر جانمایی آشپزخانه
در این سناریوی آموزشی، کارفرما بعد از جلسه میخواهد محل یک دیوار تغییر کند. مسئول پروژه درخواست را با کد CR-014 ثبت میکند. طراح مشخص میکند پلان معماری و نقشه مربوط به کابینت نیاز به بررسی دارند؛ هماهنگی احتمالی با رشتههای دیگر نیز به مسئول مربوط ارجاع میشود. تا روشنشدن این اثرها، درخواست در وضعیت «در حال بررسی» باقی میماند.
بعد از تصمیم درباره دامنه اصلاح، نسخه R02 تولید و برای بازبینی ارسال میشود. اگر کارفرما تصویری قدیمی را در پاسخ بفرستد، مسئول پروژه به همان رکورد درخواست و نسخه جاری ارجاع میدهد. در پایان، تأیید نسخه R02 و دریافت آن ثبت میشود. این مثال نتیجه یک پروژه انجامشده یا وعده کاهش خطا نیست؛ الگوی پیشنهادی برای تمرین فرایند است.
کدام قسمتها را میتوان خودکار کرد؟
ساخت شماره درخواست، اعلان به مسئول، یادآوری موعد و تهیه فهرست تغییرات باز، گزینههای مناسب شروع هستند. امکان مشاهده تاریخچه و مقایسه نسخهها در Autodesk Docs نیز برای پیگیری تغییر فایل وجود دارد. اما تشخیص اثر فنی تغییر و اختیار تأیید باید نزد مسئول تعیینشده بماند؛ اختلاف تصویری بهتنهایی معنای مهندسی تغییر را تعیین نمیکند.
برای شروع، یک پروژه، چند نوع نقشه و یک گردش تأیید را انتخاب کنید. تعداد درخواستهای بدون مسئول، زمان انتظار برای تأیید و موارد ارسال نسخه اشتباه را قبل و بعد از پایلوت ثبت کنید. در بررسی اتوماسیون دفتر معماری میتوان همین گردش محدود، نقشها و خروجی مورد انتظار را تعریف کرد تا دامنه اجرا قابل ارزیابی باشد.

پرسش و پاسخ
خیر. میتوان با مخزن فایل منظم، ثبت درخواست تغییر و تعیین مسئول شروع کرد. وقتی تعداد نسخهها، نقشها یا نیازهای دسترسی افزایش پیدا کند، ابزار تخصصی باید بر اساس همین نیازها ارزیابی شود.
لزوماً نه. فایل ممکن است چند بار ذخیره شود، اما بازنگری رسمی تغییر نکند. قرارداد دفتر باید تفاوت ذخیره فنی، بازنگری طراحی و وضعیت تأیید را روشن کند.
پیام مرتبط را طبق سیاست نگهداری پروژه به رکورد تغییر و شماره بازنگری مشخص متصل کنید و فرد تأییدکننده و زمان را ثبت کنید. کفایت قراردادی این روش باید در فرایند و توافق پروژه تعیین شود.
در این الگو، هوش مصنوعی میتواند به خلاصهسازی توضیحات یا دستهبندی درخواست کمک کند. تأیید فنی و اجازه انتشار مسئول مشخص دارد و به خروجی خودکار واگذار نمیشود.
