ارزیابی آمادگی سازمان برای هوش مصنوعی و نقشه راه اجرا

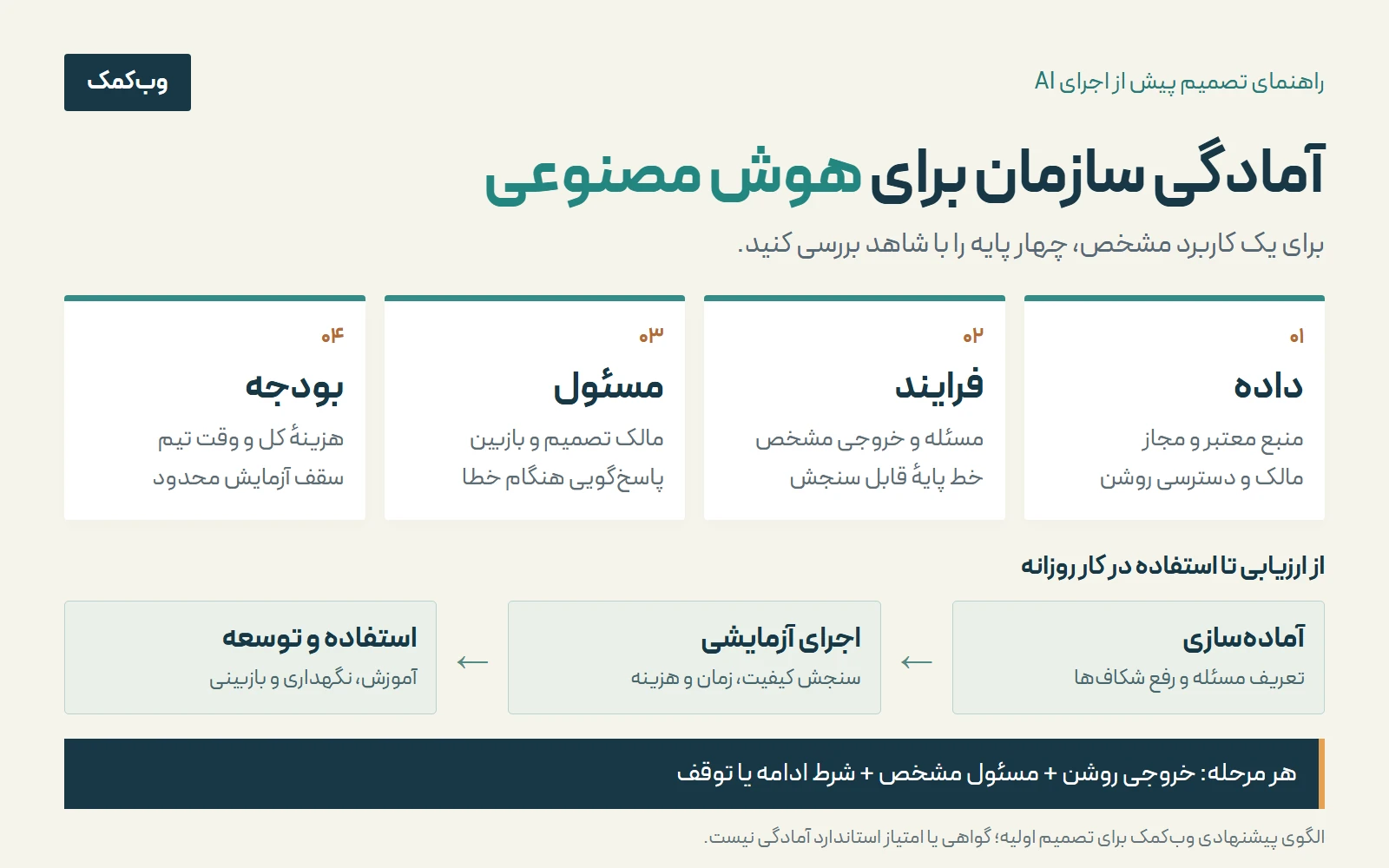

چهار پایه آمادگی سازمان برای هوش مصنوعی: داده معتبر، فرایند قابل سنجش، مسئول پاسخ‌گو و بودجه؛ مسیر آماده‌سازی، اجرای آزمایشی و توسعه
چهار پایهٔ آمادگی و مسیر اجرای مرحله‌ای؛ توضیح کامل و معیارهای تصمیم در متن آمده است.

ارزیابی آمادگی سازمان برای هوش مصنوعی یعنی پیش از انتخاب ابزار یا شروع توسعه، روشن کنید برای یک کاربرد مشخص چه داده، فرایند، مسئول و بودجه‌ای دارید و چه چیزی هنوز باید آماده شود. نتیجهٔ این بررسی، فهرستی از نرم‌افزارهای پیشنهادی نیست؛ باید نشان دهد قدم بعدی چیست، چه کسی آن را انجام می‌دهد و با چه شاهدی دربارهٔ ادامه تصمیم می‌گیرید.

این راهنما برای مدیران و مسئولان فرایند در مجموعه‌های خدماتی، آموزشی، تولیدی و سازمان‌های چندواحدی نوشته شده است. اندازهٔ سازمان به‌تنهایی آمادگی را نشان نمی‌دهد؛ ممکن است یک واحد برای آزمایش یک کاربرد آماده باشد و واحدی دیگر ابتدا به سامان‌دادن اطلاعات نیاز داشته باشد. برای شروع در تیمی کوچک، نقشه راه پیاده‌سازی هوش مصنوعی در کسب‌وکار کوچک مسیر ساده‌تری را توضیح می‌دهد.

چک‌لیست و جدول‌های این صفحه، الگوی پیشنهادی وب‌کمک برای بررسی اولیه‌اند؛ امتیاز استاندارد، ممیزی رسمی یا گواهی آمادگی سازمان محسوب نمی‌شوند. آن‌ها را برای کاربرد و پیامد خطای همان مجموعه تکمیل کنید.

آمادگی سازمان را برای یک کاربرد مشخص بسنجید

عبارت‌هایی مانند «هوشمندکردن سازمان» برای تعیین دامنه کافی نیستند. یک کار را انتخاب کنید و بنویسید از کجا شروع می‌شود، چه اطلاعاتی می‌گیرد، چه خروجی‌ای می‌سازد و خروجی به دست چه کسی می‌رسد. مثلاً «آماده‌کردن پیش‌نویس پاسخ به پرسش‌های داخلی از راهنماهای تأییدشده» قابل بررسی است؛ «واگذاری همهٔ پاسخ‌گویی به AI» هنوز دامنهٔ روشنی ندارد.

افرادی را که فرایند را انجام می‌دهند در این بررسی حاضر کنید. شرح مدیر، تجربهٔ کاربر و وضعیت واقعی اطلاعات ممکن است متفاوت باشند. خط پایه را نیز ثبت کنید: زمان کل انجام کار، مقدار بازبینی، خطاهای مهم و حجم کار در یک بازهٔ مشخص. بهبود مورد انتظار تا پیش از آزمایش، فرضیه است.

اگر یک فرم بهتر، قاعدهٔ ثابت یا اصلاح گردش کار مسئله را حل می‌کند، همان گزینه هم باید بررسی شود. برای شناخت دامنهٔ خدمات و گزینه‌های اجرا، صفحهٔ پیاده‌سازی هوش مصنوعی در سازمان و کسب‌وکار نقطهٔ شروع مقایسه است.

چک‌لیست ارزیابی آمادگی سازمان برای هوش مصنوعی

برای هر ردیف، وضعیت «شاهد موجود»، «نیازمند تکمیل» یا «نامعلوم» را ثبت کنید. کنار آن نام فرد پاسخ‌گو و قدم بعدی را بنویسید. شنیدن اینکه «داده داریم» یا «تیم آماده است» کافی نیست؛ شاهد باید قابل بررسی باشد، مانند فهرست منابع، نمونهٔ مجاز یا تأیید مسئول فرایند.

موضوع و مسئول پیشنهادیشاهدی که باید بررسی شوداگر آماده نیستیم، قدم بعدی چیست؟
فرایند و مسئله
مسئول فرایند
شرح ورودی و خروجی، افراد درگیر، استثناها و خط پایهٔ روش فعلیدامنه را به یک کار محدود کنید و اجرای واقعی آن را با انجام‌دهنده مرور کنید.
داده و منبع معتبر
مالک اطلاعات در هر واحد
فهرست منابع، تاریخ اعتبار، نسخهٔ معتبر، نمونهٔ مجاز و موارد ناقص یا متعارضمنبع مرجع را تعیین کنید؛ اصلاح اطلاعات قدیمی و رفع تعارض را به مالک آن بسپارید.
مجوز و دسترسی
مسئول داده و دسترسی
مشخص‌بودن دادهٔ قابل استفاده، کاربران مجاز و محدودیت ارسال به ابزار انتخابیپیش از ورود اطلاعات واقعی، روش مجاز استفاده را روشن و دادهٔ غیرضروری را حذف کنید.
مسئولیت و اختیار
تصمیم‌گیر پروژه
نام مسئول فرایند، بازبین خروجی، تصمیم‌گیر بودجه و مسئول رسیدگی به خطابرای هر تصمیم یک پاسخ‌گو تعیین کنید؛ چند نقش می‌تواند با یک نفر باشد، اما اختیار او روشن بماند.
ابزار و اتصال
مسئول فنی یا مجری
روش واقعی تبادل داده، دسترسی مجاز، محدودیت نرم‌افزار و امکان برگشت به روش قبلیاتصال را در دامنهٔ محدود بررسی کنید؛ وجود فایل خروجی به‌تنهایی اتصال عملیاتی را ثابت نمی‌کند.
بودجه و وقت تیم
تصمیم‌گیر بودجه
اقلام هزینه، سقف آزمایش و زمان قابل تخصیص برای آماده‌سازی، بازبینی و آموزشاقلام نامعلوم را جدا ثبت کنید و پیش از تعهد گسترده، منابع آزمایش را مشخص کنید.
ارزیابی و نگهداری
بازبین و مسئول بهره‌برداری
نمونه‌های آزمون، معیار پذیرش، مسیر ارجاع خطا، آموزش و روش توقفآزمون و مسئولیت نگهداری را پیش از گسترش آماده کنید؛ نمایش چند پاسخ خوب کافی نیست.
برای هر مورد، شاهد، مسئول، اقدام بعدی و زمان بازبینی را در برگهٔ تصمیم خود ثبت کنید.

در سازمان چندواحدی، «مالک داده» و «استفاده‌کنندهٔ خروجی» الزاماً یک نفر نیستند. اگر راهنمای منابع انسانی، اطلاعات مالی و دستورالعمل یک واحد با هم استفاده می‌شوند، مشخص باشد چه کسی اعتبار هر منبع را تأیید می‌کند و هر کاربر کدام بخش را می‌بیند. بررسی را به در دسترس بودن فایل‌ها محدود نکنید.

آمادگی را با یک عدد کلی خلاصه نکنید. مجهول‌بودن مجوز استفاده از داده یا نبود مسئول خروجی با بودجهٔ بیشتر جبران نمی‌شود. ممکن است نتیجه این باشد که آزمایش با دادهٔ ساختگی آغاز شود، اما استفاده از اطلاعات واقعی تا رفع یک مانع مشخص عقب بماند.

کدام کاربرد را اول اجرا کنیم و چه زمانی صبر کنیم؟

برای هر کاربرد، ارزش مورد انتظار را کنار امکان اجرا و پیامد خطا بگذارید. آیا مشکل پرتکرار و قابل مشاهده است؟ آیا منابع معتبر و مسئول بازبینی داریم؟ اگر خروجی اشتباه باشد، آیا پیش از اثرگذاری تشخیص داده می‌شود؟ هزینه و وقت لازم برای بررسی نیز بخشی از تصمیم‌اند.

  • شروع آزمایش محدود: مسئله روشن است، ورودی مجاز وجود دارد، مسئول بازبینی تعیین شده و نتیجه با روش فعلی قابل مقایسه است.
  • تکمیل پیش‌نیاز: کاربرد مناسب به نظر می‌رسد، اما یک شکاف مشخص مانند تعارض منابع یا نامعلوم‌بودن اتصال مانع تصمیم است؛ برای رفع آن مسئول و خروجی تعیین کنید.
  • توقف یا تغییر مسیر: فایدهٔ قابل سنجش روشن نیست، پیامد خطا در دامنهٔ فعلی قابل کنترل نیست یا تیم ظرفیت نگهداری ندارد؛ دامنه را بازنگری کنید.

اولویت‌ها قطعی و همیشگی نیستند. نتیجهٔ آزمایش ممکن است نشان دهد کاربردی جذاب، بازبینی زیادی می‌خواهد یا یک راه‌حل ساده‌تر برای وضعیت فعلی مناسب‌تر است. دلیل تغییر تصمیم را ثبت کنید تا سازمان از همان بررسی دوباره شروع نکند.

نقشه راه پیاده‌سازی هوش مصنوعی در سازمان

نقشهٔ راه باید خروجی هر مرحله و شرط رفتن به مرحلهٔ بعد را روشن کند. جدول زیر ترتیب پیشنهادی کار است؛ در اجرا ممکن است با یافتهٔ تازه به مرحلهٔ قبل برگردید. زمان هر مرحله پس از شناخت دامنه، آمادگی اطلاعات و ظرفیت افراد برآورد می‌شود.

مرحله و مسئولخروجی قابل تحویلشرط عبور یا تصمیم بعدی
۱. تعریف کاربرد
مسئول فرایند
شرح مسئله، ورودی و خروجی، کاربران و خط پایهمسئول فرایند دامنه و روش تشخیص خروجی درست را تأیید کند.
۲. ارزیابی آمادگی
مالکان داده و تصمیم‌گیر
چک‌لیست همراه شواهد، شکاف‌ها و اقدام‌های لازمموانع آزمایش رفع شوند یا دامنه متناسب با محدودیت‌ها تغییر کند.
۳. مقایسه گزینه‌ها
مسئول فرایند و مجری
مقایسهٔ اصلاح فرایند، ابزار آماده، اتصال یا توسعهدلیل انتخاب، محدودیت‌ها و اقلام هزینه روشن باشند.
۴. طراحی آزمایش
مجری و بازبین
دامنهٔ محدود، نمونه‌های آزمون، سقف هزینه و معیار پذیرشورودی مجاز، بازبین و روش ثبت نتیجه آماده باشند.
۵. اجرا و ارزیابی
مجری و مسئول فرایند
نتیجهٔ آزمون کیفیت، زمان کل، هزینه و خطاهادربارهٔ ادامه، اصلاح یا توقف با مقایسهٔ خط پایه تصمیم گرفته شود.
۶. استفادهٔ محدود
مسئول بهره‌برداری
راهنمای استفاده، آموزش، ارجاع خطا و روش برگشتافراد بتوانند خروجی را بررسی و هنگام مشکل کار را متوقف کنند.
۷. توسعهٔ مرحله‌ای
تصمیم‌گیر و مسئول نگهداری
گزارش استفاده، تغییرات منابع و تصمیم دربارهٔ دامنهٔ بعدیگسترش به نتیجهٔ مشاهده‌شده و ظرفیت نگهداری متکی باشد.
مسئول هر نقش را در سازمان خود تعیین کنید؛ نام واحد به‌تنهایی جای فرد پاسخ‌گو را نمی‌گیرد.

بودجه و معیار پذیرش را پیش از آزمایش بنویسید

بودجه فقط هزینهٔ مدل یا اشتراک ابزار نیست. آماده‌سازی اطلاعات، بررسی اتصال، ساخت یا تنظیم راهکار، آزمون، وقت بازبین، آموزش، مصرف و نگهداری را جدا بنویسید. مشخص کنید کدام هزینه یک‌بار پرداخت می‌شود و کدام با حجم استفاده ادامه پیدا می‌کند. برای شناخت اقلام، راهنمای هزینه ساخت و بهره‌برداری از نرم‌افزار هوش مصنوعی را ببینید.

در کنار هر برآورد، فرض آن را ثبت کنید: تعداد کاربران، نوع ورودی، دامنهٔ اتصال و میزان بازبینی. برای مورد نامعلوم، عدد قطعی ننویسید؛ تعیین کنید چه بررسی‌ای آن را روشن می‌کند. سقف هزینه و وقت آزمایش نیز باید صاحب تصمیم داشته باشد.

معیار پذیرش را پیش از دیدن خروجی تعیین کنید: درستی و کامل‌بودن پاسخ، ارجاع مناسب در ابهام، زمان کل کار با احتساب اصلاح و هزینهٔ هر خروجی پذیرفته‌شده. نمونه‌های معمول، ناقص و مرزی را بررسی کنید. حد پذیرش متناسب با پیامد خطاست؛ یک درصد ثابت برای همهٔ کاربردها مناسب نیست.

مثال کاملاً فرضی: دستیار راهنماهای داخلی یک مجموعه آموزشی

این مثال از ابتدا برای آموزش ساخته شده است؛ مشتری، پروژهٔ انجام‌شده یا نتیجهٔ واقعی وب‌کمک را توصیف نمی‌کند. فرض کنید یک مجموعهٔ آموزشی چندواحدی می‌خواهد برای پرسش‌های کارکنان دربارهٔ ثبت درخواست تجهیزات، پیش‌نویس پاسخ تهیه کند. دستیار قرار نیست درخواست را تأیید کند، خرید انجام دهد یا اطلاعات مالی نمایش دهد.

در ارزیابی اولیه، دو نسخهٔ متفاوت از راهنمای درخواست پیدا می‌شود و معلوم نیست کدام معتبر است. قدم بعدی خرید ابزار نیست: مسئول تدارکات باید نسخهٔ معتبر و تاریخ آن را تعیین کند. مسئول هر واحد نیز مشخص می‌کند کارکنانش چه اطلاعاتی را می‌توانند ببینند.

آزمایش با پرسش‌های ساخته‌شده برای همین تمرین آغاز می‌شود. پاسخ باید به بخش مرتبط راهنما اشاره کند و در سؤال خارج از دامنه، درخواست را به مسئول ارجاع دهد. یک بازبین همهٔ پیش‌نویس‌ها را بررسی می‌کند. زمان خواندن و اصلاح نیز در مقایسه با روش دستی حساب می‌شود.

اگر منابع همچنان متعارض باشند، دامنه توسعه پیدا نمی‌کند. اگر آزمایش اولیه مفید بود، تصمیم استفادهٔ واقعی به آزمون با نمونه‌های نماینده و مجاز، آمادگی کاربران و تعیین مسئول نگهداری نیاز دارد. این مثال هیچ عددی دربارهٔ دقت، صرفه‌جویی یا بازده واقعی پیش‌بینی نمی‌کند.

برگهٔ یک‌صفحه‌ای تصمیم را تکمیل کنید

پیش از جلسهٔ داخلی یا مشاوره، پاسخ کوتاه این موارد را در یک برگه بنویسید. برای پاسخ نامعلوم، نام مسئول پیگیری را اضافه کنید. هدف، کامل نشان‌دادن وضعیت نیست؛ پرسش‌های باز باید دیده شوند.

بخش برگهجای تکمیل
مسئله و دامنهکار فعلی: … | خروجی مورد انتظار: … | خارج از دامنه: …
افرادمسئول فرایند: … | مالک داده: … | بازبین: … | تصمیم‌گیر: …
شواهد آمادگیمنبع معتبر: … | مجوز استفاده: … | شکاف و مسئول رفع آن: …
آزمایشورودی مجاز: … | نمونهٔ آزمون: … | معیار پذیرش: …
منابعسقف هزینه: … | وقت تیم: … | اقلام نامعلوم: …
تصمیم بعدیاقدام: … | مسئول: … | زمان بازبینی: … | شرط توقف: …
این فرم خالی ابزار آماده‌سازی گفت‌وگوست و گزارش ارزیابی انجام‌شده نیست.

مبنای این راهنما و مسیر درخواست مشاوره

در چارچوب مدیریت ریسک هوش مصنوعی NIST، نقش‌ها، زمینهٔ استفاده و ارزیابی در طول عمر سامانه مطرح‌اند. خود چارچوب، فعالیت‌هایش را چک‌لیست یا مجموعه‌ای با ترتیب الزامی معرفی نمی‌کند. جدول‌های این مقاله، ترجمهٔ رسمی یا گواهی انطباق با آن نیستند.

راهنمای برنامه‌ریزی پذیرش AI مایکروسافت نیز بررسی مهارت، داده، زیرساخت و منابع را به اولویت‌بندی کاربرد و طراحی آزمایش وصل می‌کند. استفاده از این اصول به معنی تجویز محصولات یک ارائه‌دهنده برای همهٔ سازمان‌ها نیست.

اگر برای تعیین اولویت کاربردها یا تکمیل شکاف‌های چک‌لیست به همراهی نیاز دارید، مشاوره و تدوین نقشه راه پیاده‌سازی هوش مصنوعی مسیر بررسی مسئله، پیش‌نیازها و قدم بعدی در دامنهٔ توافق‌شده است. برای شروع، شرح غیرمحرمانهٔ فرایند، ابزارهای فعلی و خروجی مورد انتظار را آماده کنید. ساخت راهکار، اتصال عملیاتی و اجرای آزمایشی، در صورت انتخاب، دامنه و برآورد جداگانه دارند.

آموزش و پذیرش هوش مصنوعی در تیم

از انتخاب یک کار مناسب شروع کنید، تمرین متناسب با نقش را انجام دهید و سپس استفاده، کیفیت و زمان واقعی را بسنجید. انتخاب کارهای روزمره مناسب برای هوش مصنوعی در تیم؛ آموزش هوش مصنوعی به کارکنان با تمرین متناسب با نقش؛ سنجش پذیرش هوش مصنوعی در تیم؛ استفاده، کیفیت و زمان واقعی. جایگاه این مراحل را در پیاده‌سازی هوش مصنوعی در سازمان ببینید.

سنجش نتیجه و تصمیم پس از پایلوت هوش مصنوعی

خط پایه و معیار پذیرش را مشخص کنید، هزینه خروجی پذیرفته‌شده را ثبت کنید و درباره ادامه، اصلاح یا توقف تصمیم بگیرید. تعیین خط پایه و معیار پذیرش پایلوت هوش مصنوعی در شرکت؛ محاسبه هزینه واقعی پایلوت هوش مصنوعی؛ از اجرا تا خروجی پذیرفته‌شده؛ تصمیم ادامه، اصلاح یا توقف پایلوت هوش مصنوعی بر اساس نتیجه. جایگاه این مراحل را در پیاده‌سازی هوش مصنوعی در سازمان ببینید.

پرسش و پاسخ

از کجا بفهمیم سازمان برای هوش مصنوعی آماده است؟

برای یک کاربرد مشخص، شواهد داده، فرایند، مسئولیت، بودجه و امکان ارزیابی را بررسی کنید. آمادگی به همان دامنه مربوط است؛ داشتن ابزار یا چند پاسخ موفق به‌تنهایی آمادگی کل سازمان را ثابت نمی‌کند.

آیا بدون داده‌های مرتب می‌توان ارزیابی را شروع کرد؟

بله. شناسایی کمبود و تعارض اطلاعات بخشی از ارزیابی است. اما استفاده از دادهٔ واقعی در آزمایش به مشخص‌بودن منبع معتبر، مجوز استفاده و کفایت آن برای کاربرد انتخابی نیاز دارد.

مسئول ارزیابی آمادگی سازمان چه کسی است؟

مسئول فرایند باید نیاز و نتیجه را بشناسد؛ مالکان داده و مسئول فنی اطلاعات لازم را فراهم کنند و تصمیم‌گیر پروژه دربارهٔ دامنه و منابع پاسخ‌گو باشد. یک نفر می‌تواند چند نقش داشته باشد، به شرط روشن‌بودن اختیار و مسئولیت.

نقشه راه پیاده‌سازی هوش مصنوعی چقدر زمان و هزینه دارد؟

مدت و هزینه به دامنهٔ بررسی، پراکندگی داده، اتصال‌ها و وقت افراد بستگی دارد. ابتدا خروجی مراحل و پرسش‌های باز مشخص می‌شوند؛ سپس برآورد همراه با فرض‌ها ارائه می‌شود.

آیا این چک‌لیست گواهی آمادگی یا تضمین موفقیت می‌دهد؟

خیر. این الگوی پیشنهادی برای بررسی اولیه است. تصمیم اجرا به شواهد همان کاربرد و نتیجهٔ ارزیابی نیاز دارد؛ تکمیل فرم، موفقیت یا میزان صرفه‌جویی را تضمین نمی‌کند.

تفاوت ارزیابی آمادگی با اجرای پروژه چیست؟

ارزیابی، وضعیت و شکاف‌ها را روشن می‌کند؛ نقشهٔ راه، ترتیب اقدام‌ها و معیار تصمیم را مشخص می‌کند. ساخت، اتصال و استفادهٔ عملیاتی مرحله‌های اجرایی‌اند و باید با دامنه، منابع و معیار پذیرش جدا تعریف شوند.

دسته:

گفتگو

دیدگاه‌ها و پرسش‌های شما

اگر درباره این نوشته تجربه، سوال یا نکته‌ای دارید، همین‌جا بنویسید تا گفتگو برای خوانندگان بعدی هم کامل‌تر شود.
