ثبت و بررسی تغییرات مشتری با کمک هوش مصنوعی؛ کنترل زمان و هزینه پروژه

کاور مجله وب‌کمک برای کنترل تغییرات پروژه؛ مسیرهای نامنظم در دست مدیر به فلش‌های منظم تبدیل می‌شوند

یک درخواست کوتاه مثل «این بخش را هم اضافه کنید» ممکن است چند ساعت کار، یک دور بازبینی و جابه‌جایی زمان تحویل ایجاد کند. ثبت تغییرات مشتری کمک می‌کند مدیر پیش از قول‌دادن بداند چه چیزی تغییر می‌کند، هزینه آن چیست و چه کسی باید تصمیم بگیرد. هدف، روشن‌شدن انتخاب‌های طرفین است: اجرای تغییر با زمان و مبلغ تازه، جایگزینی بخشی از کار قبلی یا انتقال درخواست به مرحله بعد.

در این راهنما یک گردش پیشنهادی برای شرکت‌های خدماتی، تیم‌های مشاوره و دفاتر طراحی می‌سازیم. این گردش باید با حدود اختیار افراد و توافق همان پروژه هماهنگ شود. برای دیدن اثر تغییرات بر تصویر کلی پروژه، راهنمای مدیریت پروژه و کنترل سودآوری را هم بخوانید.

نسخه صوتی مقاله ثبت تغییرات مشتری و کنترل اثر آن بر زمان و هزینه پروژه

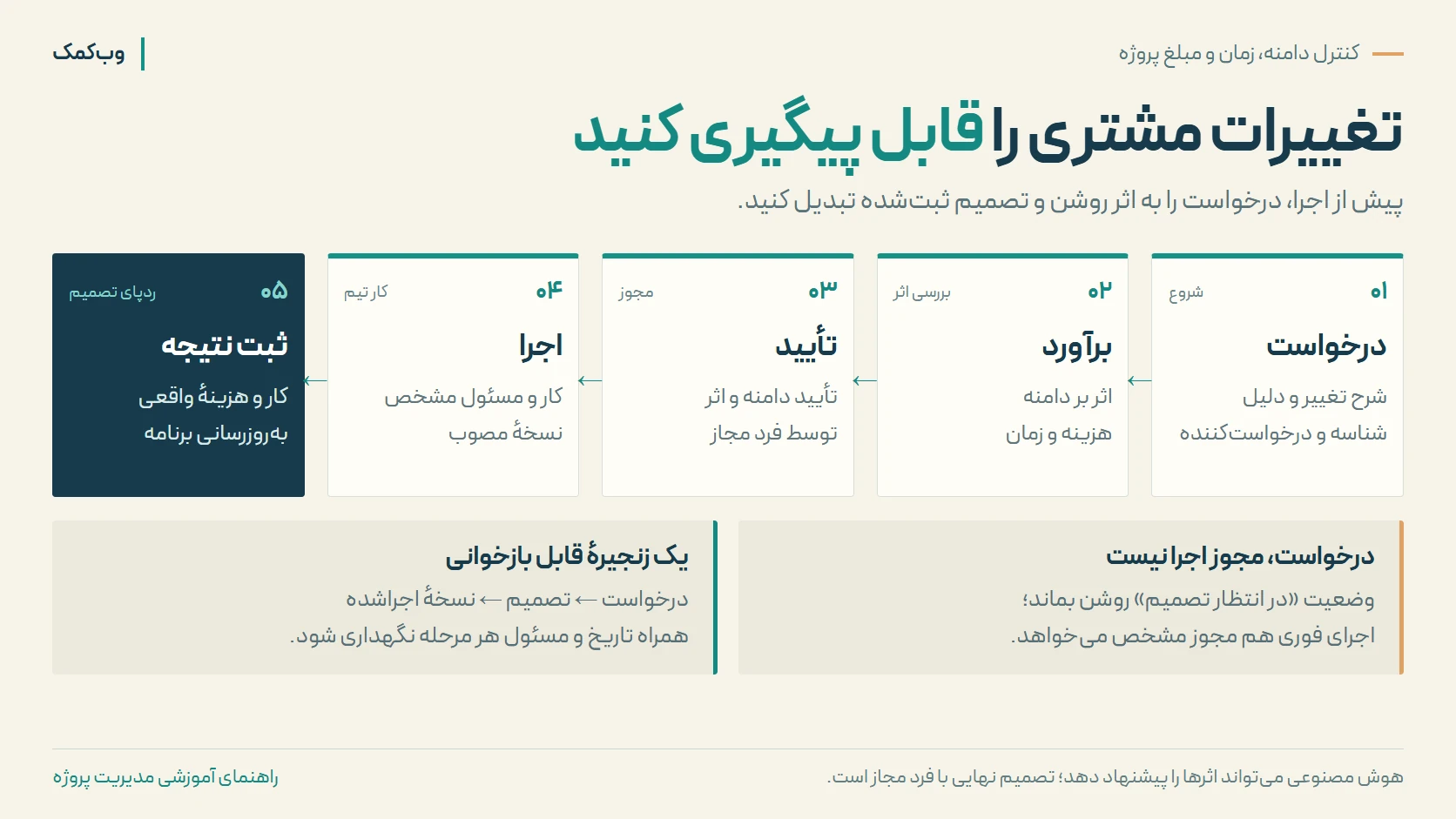

گردش کنترل تغییرات پروژه از درخواست به برآورد اثر بر دامنه، هزینه و زمان، سپس تأیید فرد مجاز، اجرا و ثبت نتیجه؛ درخواست به‌تنهایی مجوز اجرا نیست.
برای هر تغییر، درخواست، برآورد، تصمیم مجاز و نتیجهٔ اجرا را با شناسهٔ قابل پیگیری به هم وصل کنید.

اول مشخص کنید با چه نوع درخواستی روبه‌رو هستید

هر اصلاحی کار اضافه نیست. رفع نقص نسبت به خروجی توافق‌شده، توضیح بیشتر درباره همان خروجی و درخواست یک قابلیت تازه باید جدا بررسی شوند. مبنای مقایسه، نسخه مشخصی از شرح کار و معیار پذیرش است. اگر این مبنا روشن نباشد، ابتدا ابهام را با مسئول پروژه حل کنید؛ برچسب‌زدن خودکار به همه درخواست‌ها می‌تواند اختلاف ایجاد کند.

نوع درخواستپرسش لازماقدام پیشنهادی
رفع نقصکدام معیار توافق‌شده رعایت نشده است؟ثبت نقص و تعیین مسئول اصلاح
توضیح یا ابهامآیا خروجی تازه‌ای خواسته شده است؟روشن‌کردن انتظار پیش از برآورد
تغییر دامنهچه چیزی به کار اضافه یا از آن کم می‌شود؟برآورد اثر و دریافت تصمیم
تغییر اولویتکدام کار قبلی عقب می‌افتد؟بررسی ظرفیت و اصلاح برنامه

فرم درخواست تغییر چه اطلاعاتی لازم دارد؟

فرم باید کوتاه باشد، اما تصمیم را قابل پیگیری کند. برای هر درخواست، شناسه، تاریخ، درخواست‌کننده، شرح خروجی جدید، دلیل، نسخه مبنا، فایل مرجع و موعد مطلوب ثبت کنید. سپس مسئول بررسی، برآورد ساعت و هزینه، اثر بر تحویل‌های دیگر، مبلغ پیشنهادی و نتیجه تصمیم را اضافه کنید. محل ثبت تأیید و زمان آن نیز باید روشن باشد.

«افزودن گزارش ماهانه با سه شاخص و خروجی PDF» قابل بررسی‌تر از «بهبود گزارش» است. اگر اطلاعات کافی ندارید، وضعیت را «نیازمند توضیح» بگذارید. عدد صفر برای هزینه نامشخص یا تاریخ ساختگی برای موعد نامعلوم وارد نکنید؛ این مقادیر بعداً وارد گزارش مدیر می‌شوند و قطعیت کاذب می‌سازند.

گردش درخواست را به پنج مرحله تقسیم کنید

۱. ثبت: پیام مشتری را با ارجاع به متن اصلی وارد فهرست تغییرات کنید. ثبت پیام به معنی پذیرش درخواست نیست. ۲. ارزیابی: مسئول اجرا، کار لازم، وابستگی‌ها و اثر احتمالی بر هزینه و موعد را بررسی کند. ۳. تصمیم: فرد مجاز، دامنه و اثر زمان و مبلغ را طبق توافق پروژه تأیید، رد یا برای اصلاح برگرداند.

۴. اجرا: تغییر تأییدشده به کارهای مشخص با مسئول و موعد تبدیل شود. ۵. بستن: خروجی، زمان واقعی و پذیرش مربوط ثبت شوند. نسخه اولیه برنامه را حفظ کنید و نسخه تازه را به شناسه تغییر وصل کنید؛ پاک‌کردن برآورد اولیه، امکان یادگیری از اختلاف را از مدیر می‌گیرد.

وابستگی‌ها مهم‌اند: تغییر یک خروجی می‌تواند کار بعدی را متوقف کند. برای نمونه، مستندات وابستگی کارها در Odoo امکان ارتباط کار پیش‌نیاز و کار بعدی را توضیح می‌دهد. چنین قابلیتی برای ترتیب اجرا مفید است؛ تشخیص اینکه تأیید مشتری یا مجوز تجاری لازم است، به طراحی فرایند شما وابسته می‌ماند.

اینفوگرافیک تشخیص رفع نقص، تغییر دامنه و تغییر اولویت و مراحل ثبت، ارزیابی، تصمیم و اجرای درخواست تغییر پروژه
خلاصه تصویری تشخیص نوع درخواست و کنترل تغییرات پروژه؛ ثبت درخواست به‌تنهایی مجوز اجرا نیست. برای مشاهده جزئیات، تصویر را باز کنید.

نمونه فرضی: یک تغییر کوچک چطور هزینه می‌سازد؟

این مثال کاملاً فرضی و آموزشی است. یک تیم طراحی برای افزودن دو خروجی جدید، ۸ ساعت طراحی، ۲ ساعت بررسی و ۲ ساعت هماهنگی برآورد می‌کند. با فرض هزینه داخلی ۴۰۰ هزار تومان برای هر ساعت، هزینه مستقیم نیروی کار ۴٫۸ میلیون تومان می‌شود. این عدد قیمت فروش نیست و هزینه ابزار، خدمات بیرونی یا سربار را در بر نمی‌گیرد.

مدیر می‌تواند سه گزینه برای تصمیم آماده کند: اجرای کامل با برآورد تازه، جایگزینی یکی از خروجی‌های قبلی یا انتقال تغییر به مرحله بعد. اگر تیم بدون تأیید معتبر شروع کند، زمان مصرف‌شده باید ثبت شود؛ اما مبلغ پیشنهادی تغییر نباید به‌عنوان درآمد قطعی در گزارش مدیریتی وارد شود. تصمیم درباره صورتحساب نیز مرحله جداگانه‌ای دارد.

پس از اجرا، ساعت واقعی را با همان شناسه تغییر ثبت کنید تا هزینه کار اضافه در هزینه عمومی پروژه پنهان نشود. روش این کار در مقاله ثبت زمان کارکنان و محاسبه هزینه پروژه آمده است. اگر برآورد تغییر ۱۲ ساعت بوده و اجرای آن بیشتر طول کشیده، علت اختلاف را هم کوتاه ثبت کنید.

اگر تغییر پروژه به سند قراردادی رسیده، تعهدات و موعدهای نسخه معتبر باید مشخص شوند. مقایسه قرارداد و الحاقیه و گزارش تعهدات باز و تمدید مسیر جداگانه پیگیری سند را کامل می‌کنند؛ توافق شفاهی جای نسخه معتبر را نمی‌گیرد.

اتوماسیون و هوش مصنوعی کجا کمک می‌کنند؟

فرم، شماره درخواست، ارجاع به مسئول و یادآوری بررسی را می‌توان با قواعد ثابت خودکار کرد. هوش مصنوعی می‌تواند از متن پیام، پیش‌نویس شرح تغییر و پرسش‌های ناقص را استخراج کند یا دو نسخه شرح کار را برای بازبینی مقایسه کند. خلاصه باید به پیام یا فایل اصلی ارجاع داشته باشد و موارد نامطمئن را آشکار نگه دارد.

تأیید قیمت، تغییر موعد تعهدشده و ارسال پاسخ نهایی باید در اختیار فرد مجاز بماند. پیش از پردازش پیام‌ها، نوع داده مجاز، محل پردازش و دسترسی افراد را مشخص کنید. برای ارزیابی چنین گردشی در ابزارهای فعلی شرکت، می‌توانید از مسیر مدیریت هوشمند شرکت شروع کنید؛ امکان اتصال و دامنه اجرا پس از بررسی مشخص می‌شود.

در یک پایلوت چه چیزی را بسنجیم؟

با یک نوع پروژه شروع کنید. زمان میان ثبت درخواست و تصمیم، تعداد تغییرات بدون مسئول، ساعت اجرای بدون تأیید و اختلاف برآورد با زمان واقعی را بسنجید. چند درخواست ردشده، مبهم و فوری را نیز آزمایش کنید. برای تغییرات فوری، مسیر کوتاه با مسئول مجاز و ثبت دلیل تعریف کنید؛ فوریت به‌تنهایی اجازه حذف کنترل‌ها نیست.

معیار موفقیت، کامل‌بودن فهرست درخواست‌ها نیست؛ مدیر باید بتواند هزینه و اثر هر تصمیم را پیدا کند. وقتی تغییر تأیید و اجرا شد، مسیر مالی آن را با راهنمای اتصال پیشرفت پروژه به صورت‌حساب و پیگیری پرداخت دنبال کنید.

نقشه ذهنی انواع درخواست مشتری، فرم درخواست تغییر، گردش پنج‌مرحله‌ای، برآورد هزینه و نقش اتوماسیون و هوش مصنوعی
نقشه ذهنی ثبت تغییرات مشتری؛ اعداد مثال، فرضی و آموزشی‌اند. برای خواندن شاخه‌ها، تصویر را باز کنید.

پرسش و پاسخ

آیا هر درخواست مشتری باید هزینه اضافه داشته باشد؟

خیر. ابتدا درخواست را با دامنه و معیار پذیرش توافق‌شده مقایسه کنید. رفع نقص، توضیح بیشتر و تغییر دامنه یکسان نیستند و باید جدا بررسی شوند.

اگر مشتری تغییر را شفاهی درخواست کند چه کنیم؟

شرح درخواست و اثر بر زمان و مبلغ را ثبت کنید و تصمیم فرد مجاز را از مسیر مورد توافق پروژه دریافت کنید. ثبت درخواست به‌تنهایی تأیید اجرای کار نیست.

آیا هوش مصنوعی می‌تواند تغییر را قیمت‌گذاری و تأیید کند؟

می‌تواند اطلاعات و پیش‌نویس برآورد را برای بررسی آماده کند. قیمت، موعد و تأیید نهایی به داده معتبر و تصمیم فرد مجاز نیاز دارند.

برای شروع به نرم‌افزار جدید نیاز داریم؟

ممکن است یک فرم و فهرست مشترک در ابزار فعلی کافی باشد. ابتدا ثبت شناسه، مسئول، وضعیت، تأیید و زمان واقعی را آزمایش کنید؛ اتصال سامانه‌ها مرحله بعد است.

دسته:

گفتگو

دیدگاه‌ها و پرسش‌های شما

اگر درباره این نوشته تجربه، سوال یا نکته‌ای دارید، همین‌جا بنویسید تا گفتگو برای خوانندگان بعدی هم کامل‌تر شود.

دیدگاه یا پرسش خود را بنویسید

نشانی ایمیل شما منتشر نمی‌شود. دیدگاه‌های مرتبط و مفید بعد از بررسی نمایش داده می‌شوند.


تماس با وب‌کمک تماس با وب‌کمک ۰۹۱۲ ۳۸۲ ۶۱۲۴ شروع گفت‌وگو درباره پروژه
